随着现代建筑技术的发展,石材幕墙以其庄重典雅、耐久性好的特点,广泛应用于各类公共建筑与高端商业楼宇中。其中,干挂法施工技术因其安全性高、安装灵活、抗震性能优越,已成为石材幕墙安装的主流工艺。本文将系统解析干挂法施工的核心步骤,并结合超清三维节点效果图,深入剖析幕墙设计与安装的关键细节。
一、 石材幕墙干挂法施工工艺详解
干挂法,亦称空挂法,是通过金属连接件(如挂件、螺栓等)将饰面石材牢固悬挂于建筑结构外侧,形成装饰面层的施工方法。其核心在于石材板块与结构层之间留有空气层,避免了传统湿贴工艺易出现的泛碱、空鼓、脱落等问题。主要施工流程如下:
- 施工准备与测量放线:需对主体结构进行复测,确保其垂直度、平整度满足设计要求。根据设计图纸,使用经纬仪、水准仪等仪器精准放出幕墙的骨架安装位置线、板块分格线和控制线,这是确保后续安装精度的基础。
- 金属骨架安装:金属骨架(通常为热镀锌钢型材或铝合金型材)是干挂体系的受力骨架。安装顺序一般为先竖向后横向。竖向龙骨通过预埋件或后置锚栓与主体结构可靠连接,并需进行三维调节以确保其垂直度与平面度。横向龙骨则根据石材板块的高度进行定位安装,与竖向龙骨牢固连接。所有连接节点必须进行防锈处理,焊接处需除渣后涂刷防锈漆。
- 石材板块准备与开槽/钻孔:在工厂或现场加工区,根据深化设计图纸对石材进行切割、磨边、开槽或背栓孔加工。开槽通常在板材上下边缘开设短槽或通槽,用于安装托板式或蝶式挂件;背栓法则是在石材背面钻孔并植入扩底型锚栓。此环节对加工精度要求极高,直接影响挂装的安全性与平整度。
- 挂件安装与石材挂装:将金属挂件(如T型挂件、L型挂件、SE型挂件或背栓连接件)安装在已调平的龙骨上。将已开槽/钻孔的石材板块通过挂件逐块挂装到位。安装时需使用靠尺、线坠等工具随时校正板块的垂直度、水平度和缝宽,并通过挂件上的长圆孔进行微调。板块之间需预留适当的缝隙(通常为6-12mm),以备填缝密封。
- 嵌缝密封与清洁养护:全部石材挂装并调整完毕后,进行嵌缝处理。先用泡沫棒填充板缝深处,然后注入优质的耐候硅酮密封胶。打胶需饱满、连续、均匀,表面光滑平整,这是保证幕墙水密性和气密性的关键。清除石材表面的污渍与胶痕,必要时涂刷石材防护剂进行养护。
二、 核心节点三维效果图深度剖析
超清三维效果图能将复杂的节点构造直观、立体地呈现出来,是设计与施工交底的重要工具。以下结合关键节点进行说明:
- 立柱与主体结构连接节点:三维图清晰展示后置锚栓或预埋板如何将竖向钢龙骨与混凝土梁、柱或墙体连接,以及可三维调节的螺栓组件,直观体现了结构传力的路径与可调节性。
- 横梁与立柱连接节点:展示横梁如何通过角码、螺栓与立柱连接,形成稳定的网格骨架,并明确显示横梁承担石材板块荷载的受力关系。

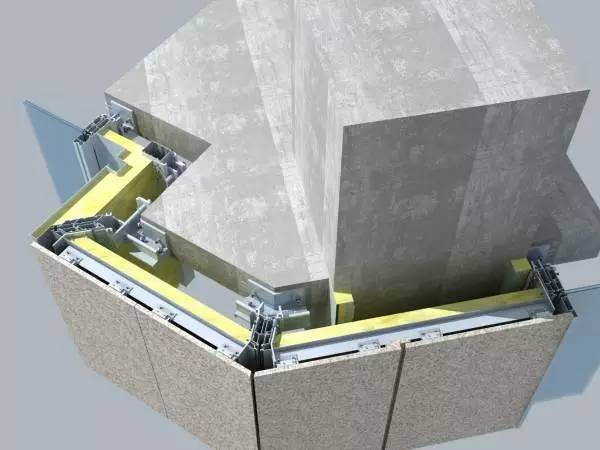

- 石材板块与龙骨连接节点(以短槽式为例):这是最关键的细节。三维图可360度展示:石材上、下边缘开好的短槽,如何精准卡入固定在横梁上的托板式挂件(或蝶式挂件)中,并通过不锈钢螺栓初步固定。图中能清晰看到挂件与石材槽口的配合关系、螺栓的紧固位置,以及为适应变形而预留的微小活动间隙。
- 层间防火封堵节点:三维剖面图能清晰显示在楼板边缘与幕墙石材背面之间,如何铺设防火岩棉,并用镀锌钢板承托,最后用防火密封胶封闭,形成连续的防火屏障。
- 阳角、阴角及收口节点:三维图能有效展示转角处石材的拼接方式、专用转角挂件的应用,以及与窗户、屋顶或其他材质的交接处理细节,避免出现渗漏隐患。
三、 建筑幕墙设计及安装的核心要点

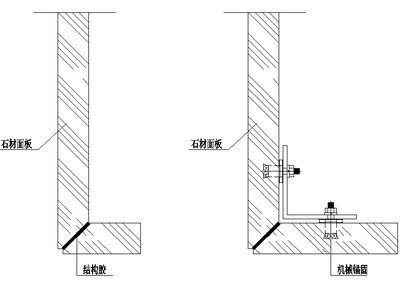

- 安全性为首要原则:设计时必须进行严谨的结构计算,充分考虑风荷载、地震作用、自重和温度应力。安装时必须确保所有连接点牢固可靠,尤其是预埋件和后置锚栓的拉拔力必须经过检测。
- 深化设计的重要性:施工图设计必须进行深度细化,生成准确的石材排版图、节点大样图及构件加工图。三维BIM技术的应用,可以在施工前进行碰撞检测和工艺模拟,极大减少现场错误。
- 材料质量控制:严格把关石材、钢材、挂件、密封胶等所有材料的质量。石材需进行六面防护处理,金属件需有足够的强度和防腐性能(如热浸镀锌、不锈钢),密封胶必须选用耐候性优异的品牌产品。
- 工艺与公差控制:从测量放线到最终打胶,每一道工序都需严格控制安装精度。建立完善的自检、互检、专检制度,确保整体平整度、垂直度和缝宽均匀度符合规范要求。
- 团队协作与安全管理:幕墙工程涉及土建、钢结构、装饰等多专业交叉,需密切配合。高空作业必须制定详尽的安全专项方案,做好脚手架、吊篮等设施的检查与人员防护。
石材幕墙干挂施工是一项技术密集型系统工程,其成功依赖于科学的设计、优质的材料、精良的工艺与严格的管理的有机结合。借助超清三维节点效果图等现代技术手段,能够将抽象的设计意图转化为直观的施工指导,从而实现建筑美学、结构安全与施工效率的完美统一。
